Thủ tướng chỉ đạo đẩy nhanh tiến độ đường dây 500 kV mạch 3, đóng điện chậm nhất ngày 30/6

Ngày 23/5, tại Trụ sở Chính phủ, Thủ tướng Phạm Minh Chính chủ trì cuộc họp về việc triển khai dự án đường dây 500 kV mạch 3 Quảng Trạch-Phố Nối, các phương án bảo đảm cung ứng điện trong thời kỳ cao điểm năm 2024, 2025 và các năm tiếp theo.

Cùng tham dự cuộc làm việc có Phó Thủ tướng Chính phủ Trần Hồng Hà, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, Bộ trưởng, Chủ nhiệm Văn phòng Chính phủ Trần Văn Sơn, Chủ tịch Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp Nguyễn Hoàng Anh, lãnh đạo các bộ ngành, cơ quan liên quan, các địa phương có các dự án, các tập đoàn, tổng công ty Nhà nước trong lĩnh vực năng lượng.

thu tuong chi dao day nhanh tien do duong day 500 kv mach 3 dong dien cham nhat ngay 30 6 hinh 1

Thủ tướng Phạm Minh Chính chủ trì cuộc họp.

Cơ bản sẽ đáp ứng đủ điện cho phát triển kinh tế-xã hội và nhu cầu của nhân dân năm 2024

Về cung ứng điện, theo các báo cáo, sản lượng điện sản xuất và nhập khẩu toàn quốc 5 tháng ước đạt 124,2 tỷ kWh, tăng 12,1% so với cùng kỳ 2023. Điện thương phẩm 5 tháng ước đạt 110,24 tỷ kWh, tăng 14,1% so với cùng kỳ năm 2023.

Thời gian tới, theo Bộ Công Thương, hệ thống điện quốc gia về cơ bản sẽ đáp ứng đủ điện cho phát triển kinh tế-xã hội và nhu cầu của nhân dân trong hầu hết thời gian trong năm 2024. Cơ sở của điều này là việc chủ động trong chuẩn bị cung ứng nhiên liệu cho sản xuất điện. Tổng lượng nước hiện có trong các hồ thủy điện quy đổi ra sản lượng điện là khoảng 11,3 tỷ kWh, đây là nguồn dự phòng về điện năng cho thời gian cao điểm sắp tới.

Về cân bằng công suất, miền Trung và miền Nam đáp ứng được cân bằng công suất. Tuy nhiên, miền Bắc tiềm ẩn rủi ro thiếu hụt công suất đỉnh, đặc biệt trong các tháng nắng nóng cao điểm (tháng 6 đến tháng 8) trong trường hợp các yếu tố bất lợi xuất hiện đồng thời.

thu tuong chi dao day nhanh tien do duong day 500 kv mach 3 dong dien cham nhat ngay 30 6 hinh 2

Thủ tướng Phạm Minh Chính ghi nhận, đánh giá cao những kết quả trong triển khai đường dây 500 kV mạch 3.

Về đường dây 500 kV mạch 3 Quảng Trạch-Phố Nối, đến nay, đã bàn giao 1.177/1.177 vị trí móng cột (100%), bàn giao hành lang tuyến 478/513 khoảng néo (93%). Về cung cấp cột thép, đã bàn giao 667/1.177 vị trí cột.

Về thi công, đã hoàn thành đúc móng 1.162/1.177 vị trí, đang thi công 15/1.177 vị trí; hoàn thành lắp dựng 398/1.177 vị trí cột, đang lắp dựng 222/1.177 vị trí; hoàn thành kéo dây 10/513 khoảng néo, đang thực hiện kéo dây 7/513 khoảng néo.

EVN đang quyết liệt đôn đốc các nhà thầu xây dựng tập trung nhân lực, máy móc thi công sớm hoàn thành xây dựng móng cột, lắp dựng cột, rải căng dây theo tiến độ cam kết; đôn đốc các nhà thầu cung cấp vật tư thiết bị (cột thép, dây dẫn, sử, phụ kiện, cáp quang...) khẩn trương hoàn thành chế tạo và vận chuyển đến công trường để lắp dựng.

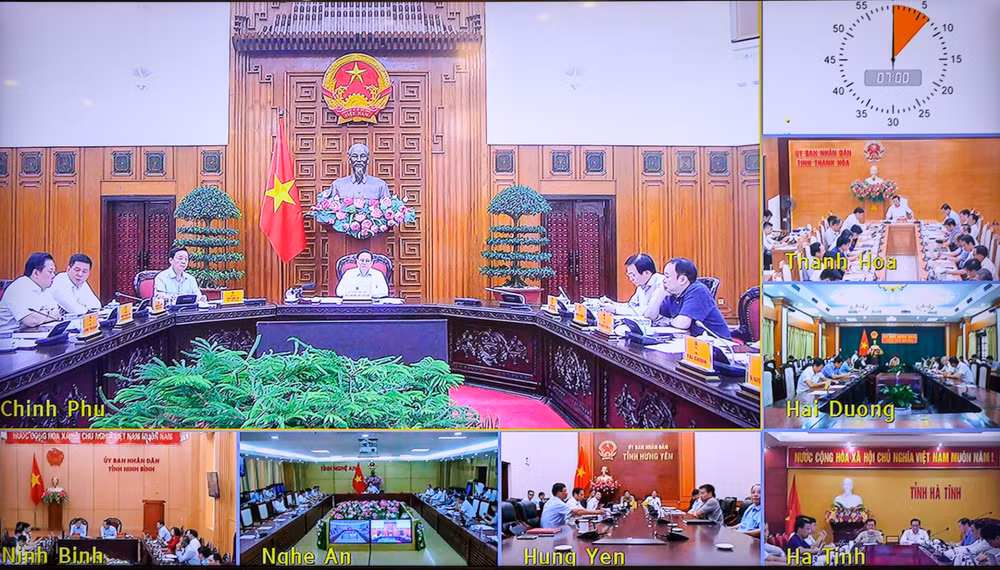

thu tuong chi dao day nhanh tien do duong day 500 kv mach 3 dong dien cham nhat ngay 30 6 hinh 3

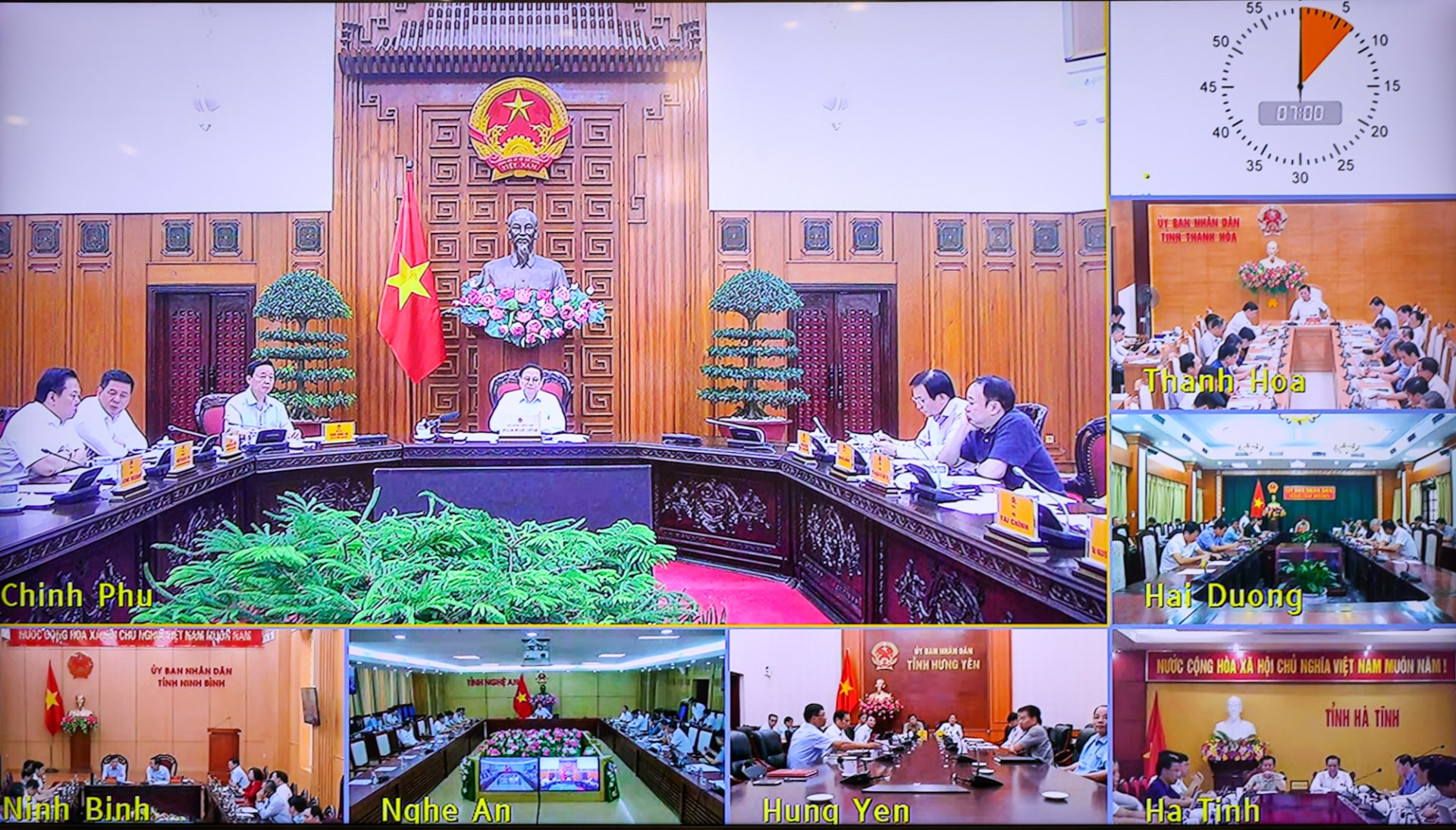

Cuộc họp tiến hành theo hình thức trực tuyến.

Đến ngày 20/6 phải hoàn thành việc kéo dây dây đường dây 500 kV mạch 3

Phát biểu chỉ đạo, Thủ tướng Phạm Minh Chính ghi nhận, đánh giá cao những kết quả trong triển khai đường dây 500 kV mạch 3, nhiều công việc đã và đang làm tốt, như giải phóng mặt bằng, xây dựng móng, cột, kéo dây...

Thời gian tới, Thủ tướng yêu cầu các chủ thể liên quan cần nỗ lực, cố gắng hơn nữa để giải quyết các khó khăn, vướng mắc trong triển khai dự án về cột, khoảng néo, nhân lực và thông quan thiết bị. Theo đó, các tỉnh Hà Tĩnh, Nghệ An, Nam Định, Thái Bình, Hưng Yên còn nhiều khoảng néo (mỗi tỉnh có từ 3-9 khoảng néo) chưa bàn giao, phải khẩn trương hoàn thành.

EVN tập trung làm việc, đôn đốc các nhà thầu sản xuất để bảo đảm cung ứng đầy đủ cột; rà soát lại việc nhập khẩu trang thiết bị, làm việc với các đối tác để thúc đẩy, phù hợp yêu cầu tiến độ, chất lượng.

Về nhân lực kéo dây, dựng cột, EVN tính toán, làm việc, phối hợp chặt chẽ với các đơn vị có năng lực và kinh nghiệm như PVN, Viettel, VNPT… các đơn vị này hỗ trợ tối đa về nhân lực, thiết bị theo đề nghị của EVN.

Với các vướng mắc liên quan đến thông quan hàng hóa là trang thiết bị cho dự án, EVN tổng hợp thông tin cụ thể (cửa khẩu thông quan, thời điểm thông quan), trao đổi, phối hợp với Bộ Tài chính, Bộ Giao thông vận tải để giải quyết; Bộ Tài chính, Bộ Giao thông vận tải làm việc với các cơ quan chức năng của các nước; Bộ Tài chính chỉ đạo lực lượng hải quan các cửa khẩu để tạo thuận lợi, thúc đẩy việc thông quan.

Thủ tướng yêu cầu EVN rà soát, xây dựng lại đường găng tiến độ dự án, kiểm soát theo ngày, tuần, tới ngày 20/6 phải hoàn thành việc kéo dây dây, sau đó thí nghiệm, nghiệm thu và đóng điện chậm nhất ngày 30/6. Đồng thời, việc triển khai dự án phải bảo đảm tiến độ, nâng cao chất lượng, bảo đảm an toàn, vệ sinh môi trường, nhất là khi thi công trên nhiều địa hình trong mùa nắng nóng, mưa lũ, nguy cơ sạt lở cao; phòng chống tham nhũng, tiêu cực.

thu tuong chi dao day nhanh tien do duong day 500 kv mach 3 dong dien cham nhat ngay 30 6 hinh 4

Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên phát biểu tại cuộc họp.

Nhân dịp này, Thủ tướng cũng yêu cầu EVN, Bộ Công Thương tiếp tục kịp thời công bố thông tin chính thống, chính xác, bác bỏ các thông tin không chính xác về cung ứng điện để người dân, doanh nghiệp yên tâm, như vừa qua đã khẳng định thông tin kêu gọi một số doanh nghiệp ở phía Bắc tự nguyện giảm 30% mức sử dụng điện là không chính xác.

Về cung ứng điện, Thủ tướng Phạm Minh Chính nhấn mạnh, phải nỗ lực hơn nữa, tuyệt đối không chủ quan, lơ là, dự báo sát tình hình, chuẩn bị phương án cao nhất, sẵn sàng với khả năng xấu nhất có thể xảy ra để bảo đảm cung ứng điện cho sản xuất, kinh doanh và tiêu dùng thời gian tới, đặc biệt là trong tháng 6/2024 khi dự kiến cuối tháng 6 đường dây 500kV mạch 3 mới hoàn thành.

Theo đó, Thủ tướng yêu cầu đa dạng hóa các nguồn điện, kể cả nhập khẩu, nhưng tận dụng tối đa khả năng trong nước; điều phối thật tốt, phù hợp, hiệu quả các nguồn, gồm nhiệt điện, thủy điện, điện mặt trời, điện gió, điện sinh khối… các nhà máy điện phải tính toán thời điểm bảo dưỡng, bảo trì thích hợp, không dừng hoạt động cùng lúc các nhà máy.

Về tải điện, Thủ tướng yêu cầu khẩn trương hoàn thành các đường dây đang xây dựng, trong đó có đường dây 500 kV mạch 3 và có cơ chế, chính sách huy động nguồn lực xã hội, khuyến khích đầu tư vào truyền tải điện với tinh thần "lợi ích hài hòa, rủi ro chia sẻ" giữa Nhà nước, người dân, doanh nghiệp.

Thủ tướng cũng lưu ý phân phối điện phù hợp, hiệu quả, cân đối giữa các vùng miền; thực hiện nghiêm Chỉ thị số 20/CT-TTg của Thủ tướng Chính phủ về việc tăng cường tiết kiệm điện, làm tốt công tác truyền thông về sử dụng điện tiết kiệm, hiệu quả; giá điện cần phù hợp khả năng chi trả của người dân, doanh nghiệp, khả năng của nền kinh tế và khuyến khích đầu tư vào những lĩnh vực cần ưu tiên, huy động nguồn lực xã hội.

Xem thêm

Diện mạo tuyến đường 7.800 tỷ đồng trước giờ mở cửa cho xe chạy

Diện mạo tuyến đường 7.800 tỷ đồng trước giờ mở cửa cho xe chạy

(CLO) Nhiều đoạn thuộc dự án Vành đai 1 (Hoàng Cầu - Voi Phục) đã cơ bản hoàn thành mặt đường, mang lại diện mạo khang trang và tháo gỡ nỗi lo ùn tắc cho hàng nghìn hộ dân dọc tuyến. Hà Nội chỉ đạo cho thông xe cuốn chiếu ngay đối với những đoạn tuyến bảo đảm tuyệt đối an toàn kỹ thuật.

Phó Thủ tướng Hồ Quốc Dũng: Muốn kéo nhà đầu tư đến, Cà Mau phải cải thiện môi trường đầu tư

Phó Thủ tướng Hồ Quốc Dũng: Muốn kéo nhà đầu tư đến, Cà Mau phải cải thiện môi trường đầu tư

(CLO) Tại Hội nghị xúc tiến đầu tư tỉnh Cà Mau năm 2026, Phó Thủ tướng Hồ Quốc Dũng nhấn mạnh Cà Mau là vùng đất xa xôi, có những khó khăn riêng, vì vậy muốn kéo nhà đầu tư đến thì phải giải quyết tốt việc cải thiện môi trường đầu tư; phải cam kết tạo điều kiện thuận lợi nhất cho các nhà đầu tư, giải quyết nhanh nhất các thủ tục.

Không được để thiếu điện trong mọi tình huống

Không được để thiếu điện trong mọi tình huống

(CLO) Phó Thủ tướng Thường trực Phạm Gia Túc nhấn mạnh yêu cầu không được để thiếu điện trong mọi tình huống, phải sản xuất đủ điện để đáp ứng cho yêu cầu phát triển, nhất là yêu cầu về tăng trưởng 2 con số.

Hoàn thiện chế độ, chính sách cho thành viên cơ quan Việt Nam ở nước ngoài

Hoàn thiện chế độ, chính sách cho thành viên cơ quan Việt Nam ở nước ngoài

(CLO) Ngày 28/8, Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp với lãnh đạo các bộ, ngành chức năng về sửa đổi nghị định của Chính phủ liên quan đến Cơ quan đại diện nước Cộng hòa xã hội chủ nghĩa Việt Nam ở nước ngoài, chế độ đối với thành viên cơ quan Việt Nam ở nước ngoài.

Tổng Bí thư, Chủ tịch nước Tô Lâm dự Lễ công bố thành lập thành phố Quảng Ninh và đón nhận Huân chương Lao động hạng Nhất

Tổng Bí thư, Chủ tịch nước Tô Lâm dự Lễ công bố thành lập thành phố Quảng Ninh và đón nhận Huân chương Lao động hạng Nhất

(CLO) Sáng 28/8, tại Cung Quy hoạch, Hội chợ và Triển lãm (Quảng Ninh), Tỉnh ủy, Hội đồng nhân dân, Ủy ban nhân dân, Ủy ban Mặt trận Tổ quốc Việt Nam tỉnh Quảng Ninh long trọng tổ chức Lễ công bố Nghị quyết của Quốc hội về thành lập thành phố Quảng Ninh và đón nhận Huân chương Lao động hạng Nhất.

Mỗi luật, nghị quyết chỉ ban hành 1 văn bản của Chính phủ, Thủ tướng để quy định chi tiết

Mỗi luật, nghị quyết chỉ ban hành 1 văn bản của Chính phủ, Thủ tướng để quy định chi tiết

(CLO) Thủ tướng Chính phủ yêu cầu quán triệt nguyên tắc mỗi luật, nghị quyết chỉ ban hành một văn bản của Chính phủ, Thủ tướng Chính phủ để quy định chi tiết; trường hợp cần nhiều hơn một văn bản phải thuyết minh rõ sự cần thiết và chịu trách nhiệm toàn diện về đề xuất.

Cao Bằng: Đầu tư khoảng 1,5 tỷ đồng tập huấn 4 chuyên đề trọng tâm, phát huy vai trò của người có uy tín trong tình hình mới

Cao Bằng: Đầu tư khoảng 1,5 tỷ đồng tập huấn 4 chuyên đề trọng tâm, phát huy vai trò của người có uy tín trong tình hình mới

(CLO) Nhằm "giảm nghèo thông tin" và nâng cao bản lĩnh chính trị cho đội ngũ nòng cốt ở cơ sở, dự kiến trong năm 2026, tỉnh Cao Bằng sẽ tổ chức 6 lớp bồi dưỡng kiến thức chuyên sâu cho khoảng 600 người có uy tín. Các chuyên đề được thiết kế sát thực tiễn, tập trung vào những vấn đề "nóng" như Luật Đất đai 2024, an ninh mạng và chính sách dân tộc, thể hiện quyết tâm củng cố vững chắc khối đại đoàn kết toàn dân.

Nâng cao năng lực lãnh đạo, sức chiến đấu của Đảng, đáp ứng yêu cầu trong giai đoạn mới

Nâng cao năng lực lãnh đạo, sức chiến đấu của Đảng, đáp ứng yêu cầu trong giai đoạn mới

(CLO) Chiều 27/8, tại Trụ sở Trung ương Đảng, Tổng Bí thư, Chủ tịch nước Tô Lâm chủ trì buổi làm việc với Ban Tổ chức Trung ương và các cơ quan liên quan, cho ý kiến về Sơ kết việc thực hiện Kết luận số 21-KL/TW, ngày 25/10/2021 của Ban Chấp hành Trung ương Đảng khóa XIII; về Đề án tăng cường, xây dựng chỉnh đốn Đảng và hệ thống chính trị trong sạch, vững mạnh toàn diện, đáp ứng yêu cầu phát triển của đất nước trong thời kỳ mới.

Cỡ chữ bài viết:
