Chỉ rõ nhiều sai phạm tại dự án "Hạ tầng, kho bãi Trung tâm Logistics Quốc tế thành phố Bắc Giang"

Dự án chậm tiến độ!

Tìm hiểu của phóng viên được biết, ngày 23/9/2016 UBND tỉnh Bắc Giang có Quyết định số 562/QĐ-UBND về việc phê duyệt chủ trương đầu tư cho Công ty TNHH Logistics Quốc tế Bắc Giang làm nhà đầu tư và Sở Kế hoạch và Đầu tư cấp Giấy chứng nhận đăng ký đầu tư số 7677750638 lần đầu ngày 30/9/2016 và chứng nhận điều chỉnh lần thứ hai ngày 24/5/2022 để thực hiện Dự án trên diện tích 66,69 ha; tổng vốn đầu tư là 4.194.633.000.000 đồng; thời hạn hoạt động của Dự án là 50 năm kể từ ngày được chấp thuận chủ trương đầu tư.

Theo Kết luận thanh tra số 542/KL-TTr, đến thời điểm thanh tra, dự án đã triển khai thực hiện 15,17% tổng vốn đầu tư đăng ký toàn bộ dự án và 25,45% tổng vốn đăng ký giai đoạn 1; hoàn thành công tác bồi thường, giải phóng mặt bằng; cơ bản hoàn thành công tác giao đất, cho thuê đất, san lấp mặt bằng và đã triển khai xây dựng một phần các hạng mục công trình giai đoạn 1 của dự án.

chi ro nhieu sai pham tai du an ha tang kho bai trung tam logistics quoc te thanh pho bac giang hinh 1

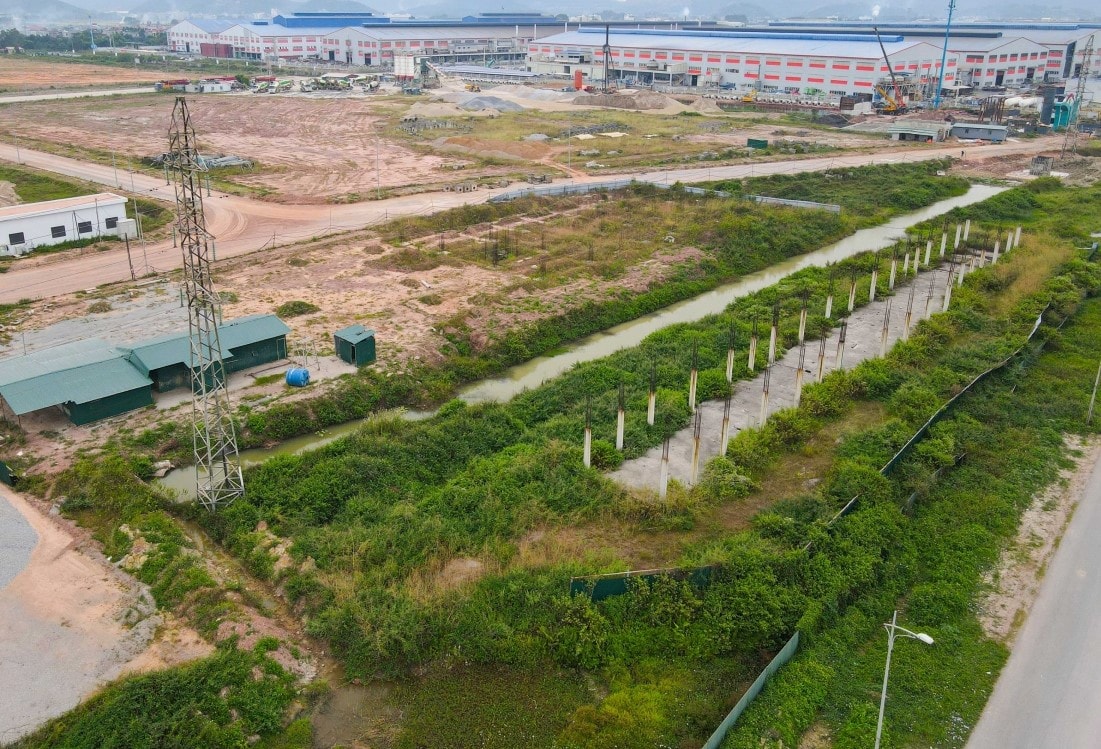

Dự án hạ tầng, kho bãi Trung tâm Logistics Quốc tế thành phố Bắc Giang. Ảnh: ITN

Tuy nhiên, qua thanh tra cũng phát hiện sai phạm. Cụ thể, về việc thực hiện pháp luật về doanh nghiệp và đầu tư: Công ty kê khai không trung thực, không chính xác về việc góp vốn điều lệ (Công ty kê khai 02 thành viên góp vốn đã góp đủ số vốn góp điều lệ như đăng ký trong khi có 01 thành viên chưa góp đủ số vốn góp điều lệ).

Sau khi được phê duyệt chủ trương đầu tư, Công ty triển khai chậm tiến độ góp vốn, chậm tiến độ huy động vốn, chậm tiến độ thực hiện dự án nhưng không thực hiện thủ tục điều chỉnh, Sở Kế hoạch và Đầu tư đã xử phạt vi phạm hành chính trong lĩnh vực kế hoạch và đầu tư với hành vi không thực hiện đúng nội dung Giấy chứng nhận đăng ký đầu tư nhưng công ty vẫn tiếp tục chậm tiến độ góp vốn, chậm tiến độ thực hiện dự án.

Cũng theo Thanh tra tỉnh Bắc Giang, dự án đã ngừng hoạt động từ ngày 01/3/2022 (quá 6 tháng) nhưng nhà đầu tư không thông báo cho cơ quan có thẩm quyền; đồng thời, quá trình thực hiện dự án, công ty không chấp hành chế độ báo cáo tình hình thực hiện dự án, báo cáo giám sát, đánh giá đầu tư.

Quá trình xây dựng, vận hành trạm trộn bê tông của Công ty TNHH Logistics Quốc tế Bắc Giang có dấu hiệu hoạt động không đúng mục đích lắp đặt (để phục vụ cho Dự án Hạ tầng, kho bãi Trung tâm Logistics Quốc tế thành phố Bắc Giang). Quá trình thi công các công trình xây dựng, Công ty đã quyết định thành lập Ban quản lý dự án không đủ điều kiện để quản lý xây dựng.

Việc thực hiện pháp luật thuế và thực hiện nghĩa vụ tài chính với Nhà nước, trong quá trình kê khai, quyết toán thuế năm 2021, do ý thức chấp hành pháp luật và hiểu biết pháp luật về thuế hạn chế, Công ty cho thuê hệ thống trạm trộn để vận hành cung cấp bê tông phục vụ Dự án thu số tiền: 4.504.000.000 đồng nhưng không ghi nhận doanh thu để tính thu nhập chịu thuế, sai quy định tại Điều 3 Thông tư 96/2015/TT-BTC ngày 22.6.2015 của Bộ Tài chính; không xuất hóa đơn GTGT 10% khi cho thuê hệ thống trạm trộn để vận hành cung cấp bê tông phục vụ Dự án thu số tiền: 4.504.000.000 đồng.

Nhiều cơ quan phải chịu trách nhiệm trước sai phạm của doanh nghiệp

Bên cạnh những sai phạm của công ty, Thanh tra tỉnh cũng xác định đối với cơ quan quản lý có liên quan do sai sót trong quá trình thẩm định hồ sơ, đề nghị cho thuê đất và ký hợp đồng cho Công ty thuê đất đợt 1 (Hồ sơ Công ty nộp Ngày 4/1/2018), Sở Tài nguyên & Môi trường thẩm định hồ sơ, đề nghị cho thuê đất, ký hợp đồng cho thuê đất và cấp Giấy chứng nhận quyền sử dụng đất đối với diện tích 132.853,6m2, trong đó có 1.662m2 thuộc Dự án cây xăng của Công ty TNHH đầu tư và quản lý Hoàng Phúc sai nhà đầu tư dự án. Sau đó, Sở Tài nguyên & Môi trường đã đề nghị điều chỉnh và ký hợp đồng cho thuê đất điều chỉnh giảm diện tích 1.662m2 đất cây xăng nêu trên nhưng chưa chỉnh lý tại GCNQSD đất số CM 668019 đã cấp.

chi ro nhieu sai pham tai du an ha tang kho bai trung tam logistics quoc te thanh pho bac giang hinh 2

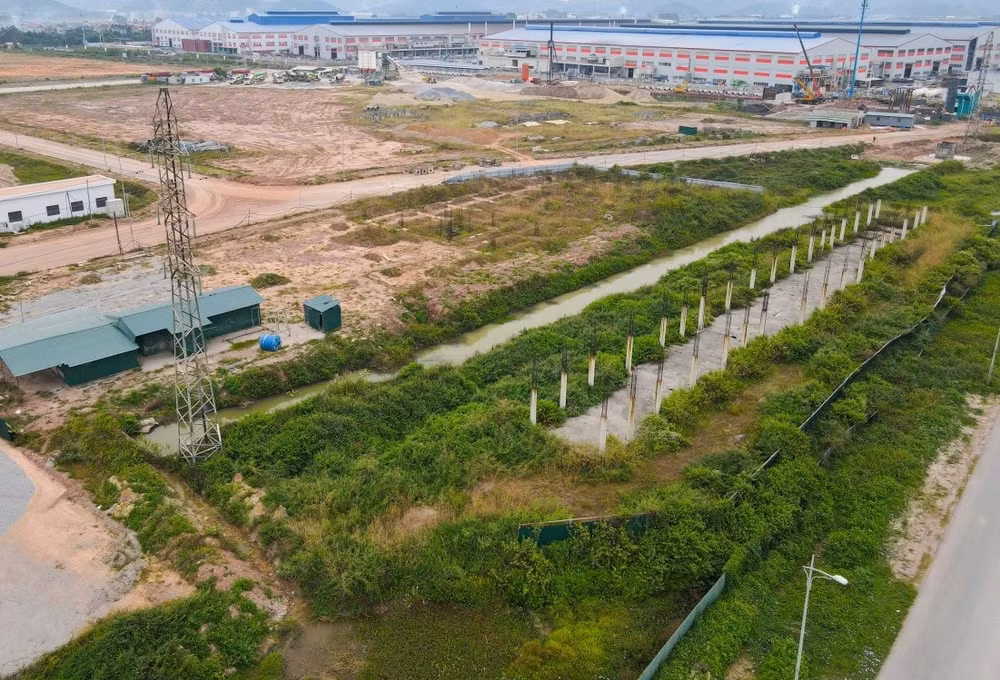

Năm 2018 và 2019 Sở Tài nguyên & Môi trường thẩm định hồ sơ, đề nghị cho thuê đất và ký hợp đồng cho thuê đất đối với diện tích 535.058,6m2 sử dụng vào mục đích đất thương mại dịch vụ, sai quy hoạch sử dụng đất và kế hoạch sử dụng đất. Tuy nhiên đến thời điểm thanh tra, mục đích sử dụng đất Dự án được thuê đã phù hợp quy hoạch sử dụng đất đã được cấp có thẩm quyền phê duyệt.

Thanh tra tỉnh chỉ rõ, UBND thành phố Bắc Giang chưa làm hết trách nhiệm trong việc giải quyết vướng mắc liên quan đến diện tích 3,66 ha (36.655,1m2) đất đã thu hồi khi thực hiện Dự án Đầu tư xây dựng công trình cải tạo, nâng cấp Quốc lộ 1 đoạn Hà Nội - Bắc Giang để giao đất, cho thuê đất thực hiện Dự án nên đến nay nội dung vướng mắc trên vẫn chưa được giải quyết xong.

Chánh Thanh tra tỉnh kiến nghị, Sở Kế hoạch & Đầu tư xử lý theo thẩm quyền đối với Công ty TNHH Logistics Quốc tế Bắc Giang về các hành vi sai phạm nêu trên.

Sở Tài nguyên & Môi trường tổ chức kiểm điểm, xử lý trách nhiệm đối với các tập thể, cá nhân có liên quan đến thiếu sót, khuyết điểm trong việc thẩm định hồ sơ, đề nghị cho thuê đất, ký hợp đồng cho thuê đất đợt 1 và cấp GCNQSD đất đối với diện tích 132.853,6m2; Thẩm định hồ sơ, đề nghị cho thuê đất và ký hợp đồng cho thuê đất đối với diện tích 535.058,6m2 không thực hiện thủ tục thẩm định nhu cầu sử dụng đất, điều kiện giao đất, cho thuê đất; thẩm định hồ sơ, đề nghị cho thuê đất và ký hợp đồng cho thuê đất đối với diện tích 535.058,6m2 sử dụng vào mục đích đất thương mại dịch vụ, sai quy hoạch sử dụng đất và kế hoạch sử dụng đất.

Sở Xây dựng xử lý theo thẩm quyền đối với Công ty TNHH Logistics Quốc tế Bắc Giang về hành vi thành lập Ban quản lý Dự án không đủ điều kiện để quản lý xây dựng.

Đối với UBND thành phố Bắc Giang, tổ chức kiểm điểm trách nhiệm đối với các tập thể, cá nhân có liên quan đến thiếu sót, khuyết điểm trong việc chậm giải quyết vướng mắc liên quan đến diện tích 36.655,1m2 đất đã thu hồi khi thực hiện Dự án Đầu tư xây dựng công trình cải tạo, nâng cấp Quốc lộ 1 đoạn Hà Nội - Bắc Giang.

Giải quyết dứt điểm vướng mắc liên quan đến diện tích 3,66 ha (36.655,1m2) đất đã thu hồi khi thực hiện Dự án Đầu tư xây dựng công trình cải tạo, nâng cấp Quốc lộ 1 đoạn Hà Nội - Bắc Giang; Quản lý hoạt động của Trạm trộn bê tông đã lắp đặt phục vụ Dự án theo quy định.

Trâm Anh – Thế Anh

Xem thêm

Lãng phí nguồn lực y tế, quyền lợi người bệnh bị bỏ ngỏ

Lãng phí nguồn lực y tế, quyền lợi người bệnh bị bỏ ngỏ

(NB&CL) Tự ý “gọt” tỷ lệ phân chia lợi nhuận đề án máy MRI làm Bệnh viện thất thoát hơn 3 tỷ đồng; chi sai phụ cấp hàng trăm triệu đồng; không hạch toán doanh thu nhà thuốc và “né” tiền thuê đất của quầy tạp hóa, căng tin... là những sai phạm vừa được Thanh tra tỉnh phát hiện tại Bệnh viện Đa khoa tỉnh Điện Biên.

Bắc Ninh: Chính quyền "lên tiếng" hiện tượng xốp tại công trình cống Lỉnh

Bắc Ninh: Chính quyền "lên tiếng" hiện tượng xốp tại công trình cống Lỉnh

(CLO) Những hình ảnh, video được người dân ghi lại tại công trình xử lý, khắc phục sự cố cống Lỉnh và đoạn đê từ Bến Phà đi Kho K86, xã Tiên Lục, tỉnh Bắc Ninh cho thấy bên trong một số hạng mục xuất hiện vật liệu giống xốp và bề mặt bê tông có dấu hiệu rỗ. Các hình ảnh nhanh chóng được chia sẻ trên mạng xã hội, đặt ra nhiều băn khoăn về chất lượng công trình.

Vụ thẩm định, đấu giá khách sạn tại Thái Nguyên: Phó Thủ tướng Chính phủ đề nghị Bộ Tư pháp khẩn trương giải quyết

Vụ đấu giá khách sạn River (Thái Nguyên): Bộ Tư pháp đã báo cáo Thủ tướng Chính phủ

(CLO) Liên quan đến vụ đấu giá khách sạn River (417 đường Quang Trung, phường Quyết Thắng, tỉnh Thái Nguyên), Cục Quản lý THADS, Bộ Tư pháp đã thực hiện việc tiếp nhận, chỉ đạo kiểm tra, rà soát, xử lý thông tin, tổng hợp tình hình và báo cáo Thủ tướng Chính phủ theo đúng chức năng, nhiệm vụ, thẩm quyền được giao. Bộ Tư pháp đã báo cáo Thủ tướng Chính phủ (Báo cáo số 660/BC-BTP ngày 04/8/2026 và số 695/BC-BTP ngày 15/8/2026) trước thời hạn yêu cầu.

Đất công cho thuê không qua đấu giá, chi ngân sách thiếu minh bạch

Đất công cho thuê không qua đấu giá, chi ngân sách thiếu minh bạch

(NB&CL) Dù ghi nhận kết quả thu ngân sách ấn tượng, nhưng bức tranh quản lý tài chính tại UBND xã Ngọc Lâm (tỉnh Hưng Yên) lại bị phủ bóng bởi hàng loạt sai phạm. Từ việc hàng trăm hợp đồng đất công ích “bỏ quên” đấu giá, buông lỏng quản lý nguồn thu, cho đến những sai sót trong quyết toán đầu tư công và mua sắm thiết bị hàng trăm triệu đồng nhưng không có biên bản bàn giao.

Xã Hát Môn (TP Hà Nội): Dấu hiệu vi phạm tràn lan tại Cụm Công nghiệp Liên Hiệp?

Xã Hát Môn (TP Hà Nội): Dấu hiệu vi phạm tràn lan tại Cụm Công nghiệp Liên Hiệp?

(CLO) Tại Cụm Công nghiệp Liên Hiệp, xã Hát Môn, TP Hà Nội, nhiều dấu hiệu vi phạm pháp luật về đất đai, môi trường, phòng cháy, chữa cháy của các doanh nghiệp sản xuất đã tồn tại trong thời gian dài. Đáng chú ý, một số doanh nghiệp vẫn hoạt động sản xuất, kinh doanh trong khi chưa đảm bảo các yêu cầu theo quy định.

Hàng loạt sai phạm tại Công ty Lâm nghiệp Bảo Thuận, lãnh đạo tự ý “xẻo” đất rừng cho mục đích cá nhân

Hàng loạt sai phạm tại Công ty Lâm nghiệp Bảo Thuận, lãnh đạo tự ý “xẻo” đất rừng cho mục đích cá nhân

(NB&CL) Mặc dù được Nhà nước giao quản lý các diện tích rừng, Công ty TNHH MTV Lâm nghiệp Bảo Thuận (tỉnh Lâm Đồng) lại để diện tích lớn lên tới gần 52 ha đất lâm nghiệp bị lấn chiếm. Nghiêm trọng hơn, những người đứng đầu doanh nghiệp này còn có hành vi tự ý tách hơn 5 ha đất công ra khỏi quy hoạch để sử dụng riêng cho mục đích cá nhân.

Phát hiện hàng loạt sai phạm trong quản lý đầu tư công tại các ban quản lý dự án Ninh Giang, Nam Sách và Tứ Minh

Phát hiện hàng loạt sai phạm trong quản lý đầu tư công tại các ban quản lý dự án Ninh Giang, Nam Sách và Tứ Minh

(NB&CL) Chỉ định thầu thiếu căn cứ, tính sai dự toán, thi công thiếu khối lượng nhưng vẫn được chủ đầu tư đồng ý nghiệm thu... là những sai phạm nghiêm trọng trong quản lý vốn đầu tư công tại các Ban Quản lý dự án xã Ninh Giang, xã Nam Sách và phường Tứ Minh (TP. Hải Phòng).

Bắc Ninh: Doanh nghiệp "sốt ruột" chờ chính quyền xã báo cáo tỉnh

Bắc Ninh: Doanh nghiệp "sốt ruột" chờ chính quyền xã báo cáo tỉnh

(CLO) Theo đại diện Công ty TNHH Global Trade Investment, việc phải dừng trong thời gian dài đã ảnh hưởng nghiêm trọng đến hoạt động sản xuất, kinh doanh... Qua đó, doanh nghiệp mong muốn các cơ quan chuyên môn và chính quyền địa phương sớm có hướng dẫn, hỗ trợ để thực hiện các thủ tục, điều kiện cần thiết sớm đưa nhà máy vào hoạt động theo đúng quy định pháp luật.

Vụ thẩm định, đấu giá khách sạn tại Thái Nguyên: Phó Thủ tướng Chính phủ đề nghị Bộ Tư pháp khẩn trương giải quyết

Vụ thẩm định, đấu giá khách sạn tại Thái Nguyên: Phó Thủ tướng Chính phủ đề nghị Bộ Tư pháp khẩn trương giải quyết

(CLO) Liên quan đến kiến nghị của bà Nguyễn Thị Bạch Đằng, Công ty TNHH Khách sạn du lịch Huy Hùng, tỉnh Thái Nguyên. Mới đây (05/08/2026) Phó Thủ tướng Chính phủ Lê Tiến Châu đã yêu cầu Bộ Tư pháp khẩn trương xem xét, giải quyết, báo cáo Thủ tướng Chính phủ kết quả trước ngày 20/8/2026.

Quy hoạch chồng lấn, né quỹ môi trường… thất thu hơn 9,3 tỷ đồng

Quy hoạch chồng lấn, né quỹ môi trường… thất thu hơn 9,3 tỷ đồng

(NB&CL) Hàng chục dự án khai thác khoáng sản tại tỉnh Quảng Ngãi vi phạm nghĩa vụ tài chính, khai thác không đúng thiết kế, nợ đọng quỹ bảo vệ môi trường và bộc lộ nhiều lỗ hổng trong công tác quản lý nhà nước. Các cơ quan chức năng của tỉnh này đã yêu cầu xử lý nghiêm và truy thu số tiền lớn nộp ngân sách nhà nước.

Công ty CP Nhựa Tuệ Minh ngang nhiên xây nhà xưởng trên đất lúa, chiếm dụng đất công

Công ty CP Nhựa Tuệ Minh ngang nhiên xây nhà xưởng trên đất lúa, chiếm dụng đất công

(NB&CL) Bất chấp việc chưa được cơ quan nhà nước có thẩm quyền cho phép chuyển mục đích sử dụng đất và chưa được bàn giao đất, Công ty Cổ phần Nhựa Tuệ Minh (xã Nguyễn Văn Linh, tỉnh Hưng Yên) đã tự ý san lấp, đổ nền bê tông và xây dựng một phần công trình nhà xưởng trên hơn 3.600m2 đất nông nghiệp. Đáng chú ý, trong số này có tới hàng ngàn mét vuông đất công do Nhà nước quản lý bị doanh nghiệp ngang nhiên chiếm dụng.

Đưa tiểu thương vào dự án đang tồn tại vi phạm: Vì sao Sở Công Thương Hà Nội chưa làm rõ những băn khoăn?

Đưa tiểu thương vào dự án đang tồn tại vi phạm: Vì sao Sở Công Thương Hà Nội chưa làm rõ những băn khoăn?

(CLO) Mặc dù Dự án của HTX Dịch vụ nông nghiệp và Thương mại tổng hợp Sở Thượng từng bị xử lý vi phạm trật tự xây dựng và còn nhiều băn khoăn về điều kiện phòng cháy, chữa cháy, môi trường, Sở Công Thương Hà Nội vẫn tham mưu phương án di dời các hộ kinh doanh từ chợ cá tự phát Yên Sở vào đây. Điều này đặt ra nhiều câu hỏi về cơ sở đánh giá và quá trình tham mưu trước khi đề xuất UBND TP Hà Nội chấp thuận chủ trương.

Bắc Ninh: Cần sự đồng thuận để “gỡ khó” cho doanh nghiệp sớm đi vào hoạt động

Bắc Ninh: Cần sự đồng thuận để “gỡ khó” cho doanh nghiệp sớm đi vào hoạt động

(CLO) Mặc dù đã đảm bảo các quy định của pháp luật từ bước chủ trương đầu tư đến Giấy phép xây dựng, thuê đất, thủ tục pháp lý về môi trường nhưng Công ty TNHH Global Trade Investment vẫn không nhận được sự đồng thuận của một số hộ dân. Để nhà máy sớm đi vào vận hành chính thức, sự vào cuộc quyết liệt của chính quyền sẽ là “liều thuốc” giúp người dân hiểu đúng về quy trình hoạt động của doanh nghiệp.

Phường Cao Lãnh (Đồng Tháp): Dấu hiệu buông lỏng trong quản lý tiền ngân sách nhà nước?

Phường Cao Lãnh (Đồng Tháp): Dấu hiệu buông lỏng trong quản lý tiền ngân sách nhà nước?

(NB&CL) Hàng trăm triệu đồng từ nguồn thu đấu giá điểm giữ xe và tiền ký quỹ bến phà không được nộp vào ngân sách nhà nước theo quy định. Cùng với đó, nhiều công trình giao thông trên địa bàn bị phát hiện thiếu hụt khối lượng thi công thực tế, dẫn đến việc quyết toán thừa hàng trăm triệu đồng… Tất cả là những sai phạm nổi cộm trong công tác quản lý nhà nước về lĩnh vực giao thông đường bộ tại phường Cao Lãnh (Đồng Tháp) gây bức xúc trong dư luận.

Cỡ chữ bài viết:
